Kambar-Ata-1: İnşaat hazırlıkları tüm hızıyla devam ediyor, tünel şimdiden hazır

Toplum 744 09 Temmuz 2025 15:24
Sonraki
Önceki
Sonraki
Önceki

Bişkek, 09.07.25. /Kabar/. Kırgızistan'ın enerji güvenliği ve sürdürülebilir kalkınma stratejisi kapsamında, Enerji Bakanlığı önemli altyapı projelerini aktif olarak yürütüyor. Bakanlığa göre, bunlardan biri ulusal bir öncelik ve stratejik bir tesis olan Kambar-Ata HES-1'in inşası.

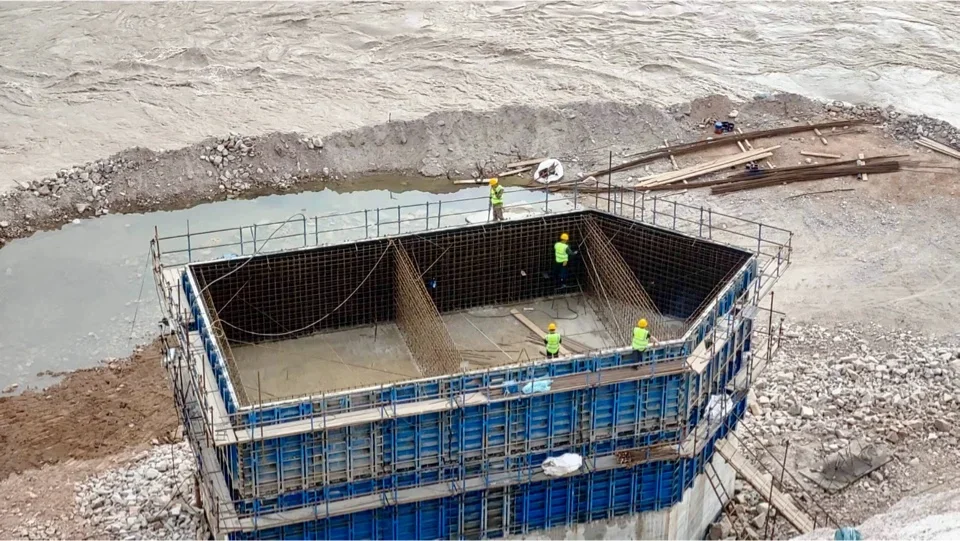

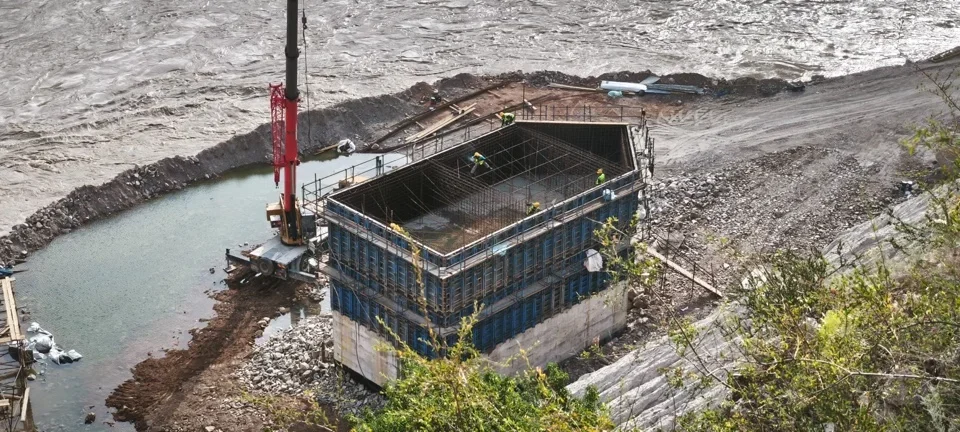

Hidroelektrik santralinin inşaatının ana aşamasına geçiş için gerekli altyapının hazırlanması konusunda bugün aktif çalışmalar devam ediyor.

Mevcut aşamadaki başlıca başarılar:

Erişim yollarının inşası çalışmalarının %60'ı tamamlandı.

Ulaşım tünelinin inşası %100 tamamlandı.

Tünel içindeki yolun betonlanması %93 oranında tamamlandı.

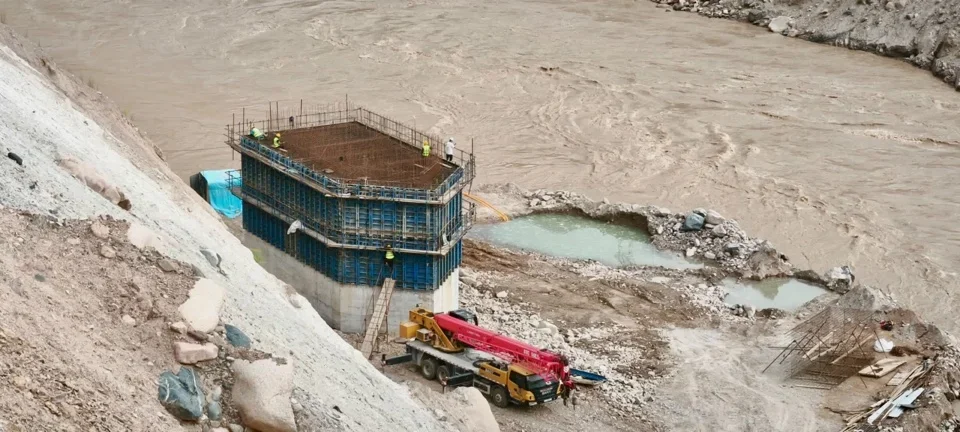

Narın Nehri'nin sağ kıyısına uzanan köprünün inşası çalışmaları %20 oranında tamamlandı. 110 kV enerji iletim hattı ve trafo merkezinin inşaatı %77 oranında tamamlanmıştır.

İşçiler için rotasyon kampının inşaatı %30 oranında tamamlanmıştır.

Gerekli altyapının oluşturulması, Kambar-Ata HES-1'in ana inşaat çalışmalarının başlaması için sağlam bir temel oluşturmaktadır.
